Rasanter Anlagenbau.

Was ist für DECKER in vier Monaten möglich?

Wenn man die­se Pro­jekt­dau­er liest, wird man es zunächst nicht glau­ben kön­nen, was das Team von DECKER Anla­gen­bau inner­halb kür­zes­ter Zeit auf die Bei­ne gestellt hat: Vom Zeit­punkt der Auf­trags­ver­ga­be durch den Kun­den bis zur Inbe­trieb­nah­me der indi­vi­du­el­len Gal­va­nik­an­la­ge ver­gin­gen ledig­lich vier Mona­te. Hier kann man zu Recht sagen, dass DECKER in einer Rekord­zeit geplant und gefer­tigt hat.

Von Februar 2021…

Im Febru­ar 2021 mel­de­te sich die Fischer-Group, ein welt­weit ope­rie­ren­des Unter­neh­men der Metall­bran­che aus Baden-Würt­tem­berg, bei DECKER. Man bräuch­te eine Anla­ge zur Vor­be­hand­lung von Alu-Tei­len, so dass sie pro­blem­los an die Karos­se­rie eines Pkw ver­klebt wer­den kön­nen. Der Fischer-Kun­de ist ein hoch­in­ter­es­san­tes Start-Up aus dem Sek­tor Elek­tro­mo­bi­li­tät. Da jeder Anla­gen Neu­bau indi­vi­du­ell nach Kun­den­be­dürf­nis­sen kon­stru­iert und gefer­tigt wird, ist die Auf­ga­ben­stel­lung für DECKER zunächst klar mach­bar… bis das The­ma Zeit­fens­ter für den Auf­trag ange­spro­chen wur­de. Die Anla­ge soll­te bereits im Mai pro­du­zie­ren. Der besag­te Her­stel­ler von Elek­tro­fahr­zeu­gen will für den US-ame­ri­ka­ni­schen Markt fer­ti­gen und der Wagen steht kurz vor der Markt­rei­fe, um Tes­la Kon­kur­renz zu machen. In die­sem Busi­ness zählt qua­si jede Minu­te.

…bis Mitte Mai 2021

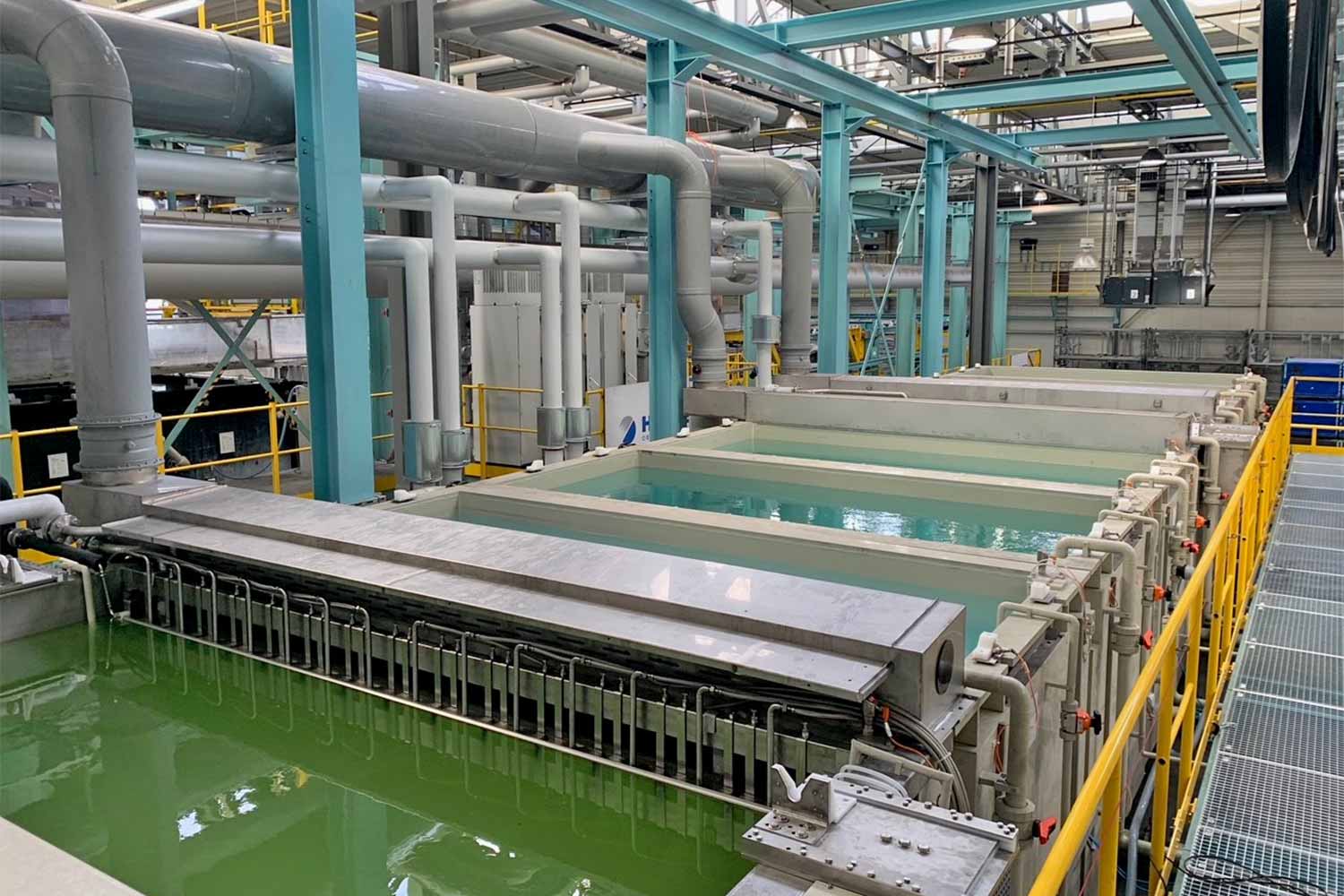

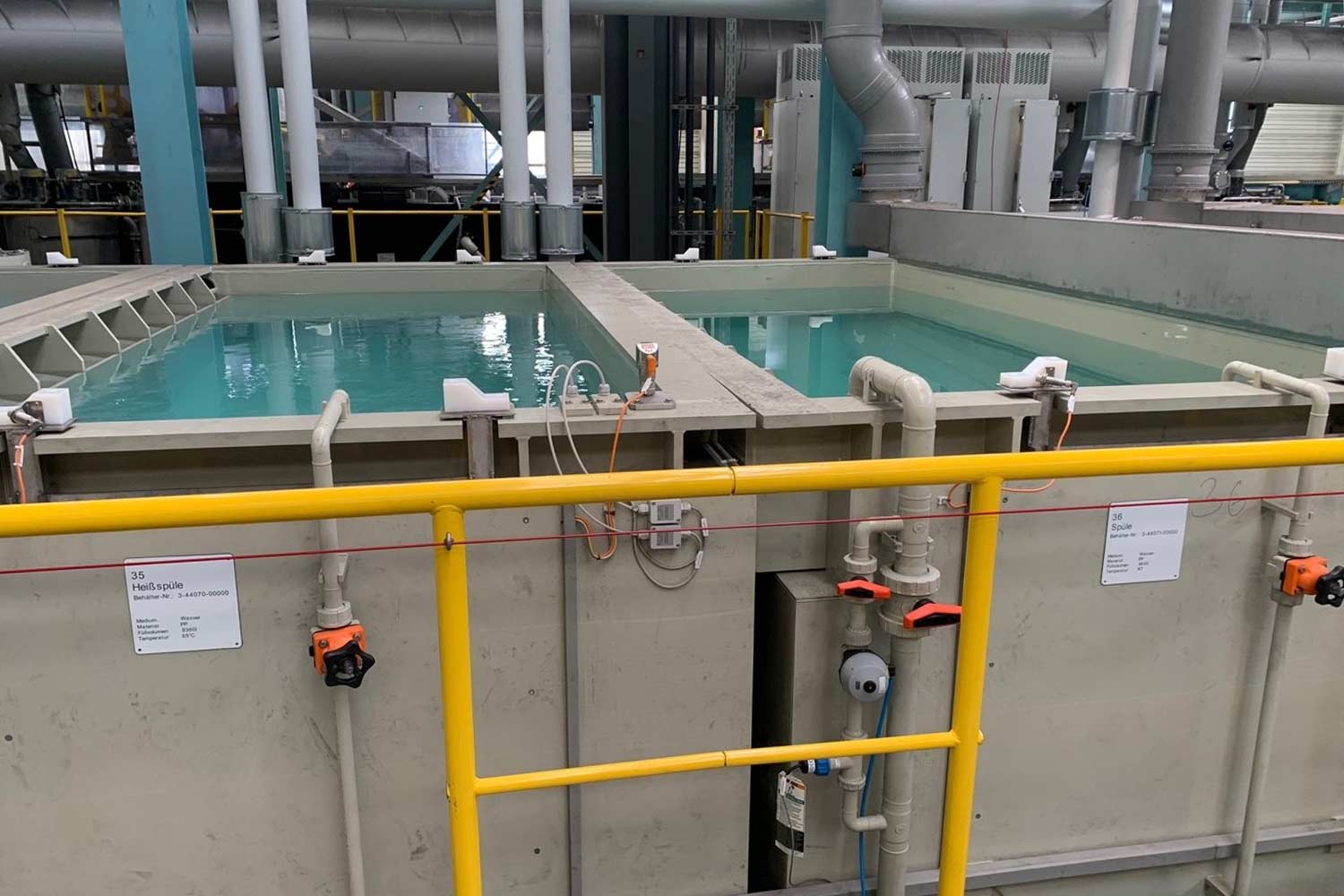

Nach­dem die Auf­trags­de­tails klar waren, und der Kun­de auch nicht mehr war­ten konn­te, um den Auf­trag zu ver­ge­ben, ging es direkt los. Und zwar Voll­dampf! Nach erfolg­ter Abnah­me im Mai wur­den sogleich die ers­ten Tei­le pro­du­ziert und nach erfolg­ter Qua­li­täts­si­che­rung zu des­sen Kun­den nach Kali­for­ni­en / USA geflo­gen. Durch die Pro­zess­qua­li­tät und ‑geschwin­dig­keit bei DECKER ist die­ses Pro­jekt glän­zend gelau­fen.

Wie­der mal kann man sagen: Weil Effi­zi­enz ent­schei­det.
